28.04 TÄIENDUS
Elektrivarustuse taastamine Jõgeval on lõpusirgel
Täna, kell 14.30 õnnestus Elektrilevil taastada elektrivarustus veel 1300-le Jõgeva linna ja linna lähiümbruse kliendile, kellel eile hommikupoolikul alajaama põlengu tõttu elektrivarustus katkes.
Enam kui ööpäeva väldanud kriisiolukorra lahendamisega on tegelenud pea poolsada Elektrilevi ja partnerettevõtete inimest, neist paarkümmend on otseselt seotud taastamistöödega Jõgeval.
Esialgse prognoosi kohaselt oli lootus elektrivarustus taastada 24 tunni jooksul esmasest prognoosaja andmisest ehk täna kella 11-ks, kuid kahjuks on kulunud taastamistöödeks aega mõne tunni võrra enam. Siinkohal saab välja tuua kaks peamist põhjust.
„Öösel, uute kaablite ühendamisel uue alajaama alla tekkis ettenägematu viivitus ja paar ühendust oli vaja ümber teha, mis tõi kaasa täiendava ajakulu. Lisaaega on nõudnud ka faseerimine ehk uue alajaama elektrivõrguga liitmine, kus kõik kolm faasi peavad ühtima ülejäänud võrguga. Vastasel juhul ei ole võimalik tarbijaid elektrienergiaga varustada. Keerukust lisab varasema alajaama hävinemine, mistõttu puuduvad faseerimist lihtsustavad võrdlusandmed,“ selgitas Elektrilevi elutähtsa teenuse juht Jüri Klaassen.
Algselt rikkest mõjutatud 8023 kliendist ootasid elektrivarustuse taastamist enam kui ööpäeva 2218 klienti. Neist 916 klienti on seni vooluta, kuid Elektrilevi teeb kõik, et elektrivarustus taastuks esimesel võimalusel.
Elektrilevi on suurim võrguettevõte Eestis, hallates ligikaudu 60 000 kilomeetrit elektriliine ja 24 000 alajaama. Kliente on võrguettevõttel enam kui 508 000.
Elektrilevi lubab elektrivarustuse Jõgevamaal taastada hommikutundideks
Tänane ulatuslik elektrikatkestus Jõgeval ja selle lähiümbruses, mis oli põhjustatud piirkonnaalajaama põlengust, saab lõplikult likvideeritud hommikutundideks. Kui algselt jäi rikke tulemusena vooluta 8023 klienti, siis hetkel on vooluta 3205 klienti. Enam kui 4700-le kliendile õnnestus elekter tagasi tuua ümberlülituste kaudu.
Lähitundidel loodab Elektrilevi elektrivarustuse taastada veel 763-le kliendile, ülejäänutel taastub vool hommikutundideks. Prognoosaegade täpsustumisel teavitame kliente personaalselt SMS-i teel.

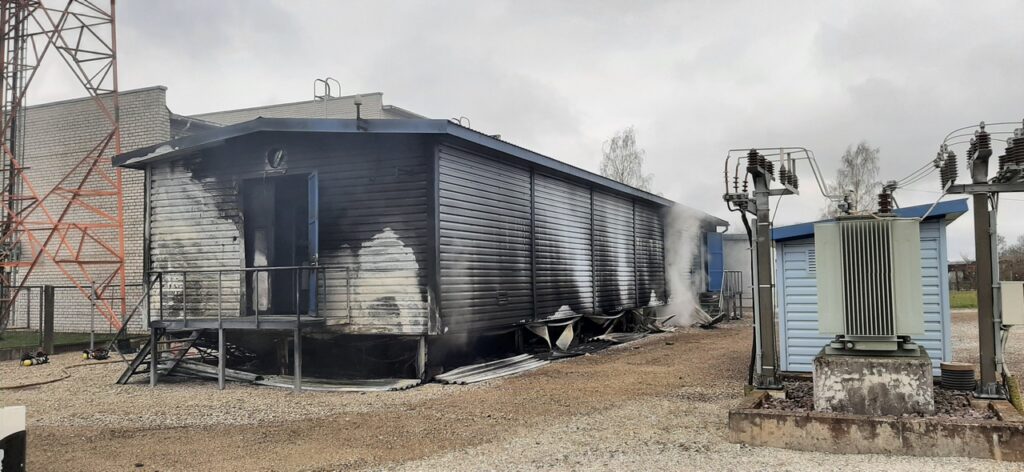

Ulatusliku rikkega seotud sündmused hakkasid hargnema täna hommikul kui juhtimiskeskus fikseeris süsteemis häire kell 8.39. Selgus, et tegemist oli piirkonnaalajaama põlenguga. Juhtunu täpsemad asjaolud on väljaselgitamisel, aga põleng sai tõenäoliselt alguse kaablikeldris paiknenud keskpingekaablitest. Kell 9.45 anti Päästeametile luba tulekustutustöödeks. Põleng saadi kontrolli alla, küll said tugevalt kahjustada nii alajaama hoone kui ka seadmed.
Varustuskindluse tagamiseks on Elektrilevil alaliselt reservis mitu varujaotlat, millest üks oli tehniliste parameetrite poolest igati sobilik asendamaks põlengus kannatada saanud Jõgeva alajaama vastavat seadet. 25 tonni kaaluva varujaotla transportimine Tallinnast Jõgevale vajas eritehnikat. „Jaotla jõudis Jõgevale kella 19 paiku ning pärast selle paika sättimist sai koheselt hakata kaableid ühendama, kuna kõik vajalikud eeltööd olid juba tehtud,“ kirjeldas mitmetahulist tööprotsessi Elektrilevi elutähtsa teenuse juht Jüri Klaassen. „Tahan tänada partnereid, kes suurte jõudude ja vajaliku eritehnikaga kiirelt reageerisid. Kõik mõistavad, et kriisimomentidel on tähtis panustada,“ lisas Klaassen.
Kriisi lahendamisel pakkus Elektrilevi Jõgeval tuge kohalikele ettevõtetele ja elutähtsa teenuse pakkujatele generaatorite näol, mis aitasid elektrikatkestustest tingitud mõjusid leevendada.
Palume vabandust rikke mõjupiirkonda jäänud klientide ees, kelle tavapärane elukorraldus oli tänasel päeval suuresti häiritud.
Ulatusliku elektrikatkestuse Jõgevamaal põhjustas alajaama põleng
Täna hommikul, kell 8.39 tekkis põleng Jõgeva piirkonnaalajaamas, mis tekitas ulatusliku elektrikatkestuse. Põleng saadi Päästeameti abiga kontrolli alla, ent alajaam ise ja ka seadmed said tugevalt kahjustada. Vooluta jäi üle 7500 kliendi, neist enam kui 1500-le kliendile õnnestus ümberlülitustega elektrivarustus taastada paari tunni jooksul.

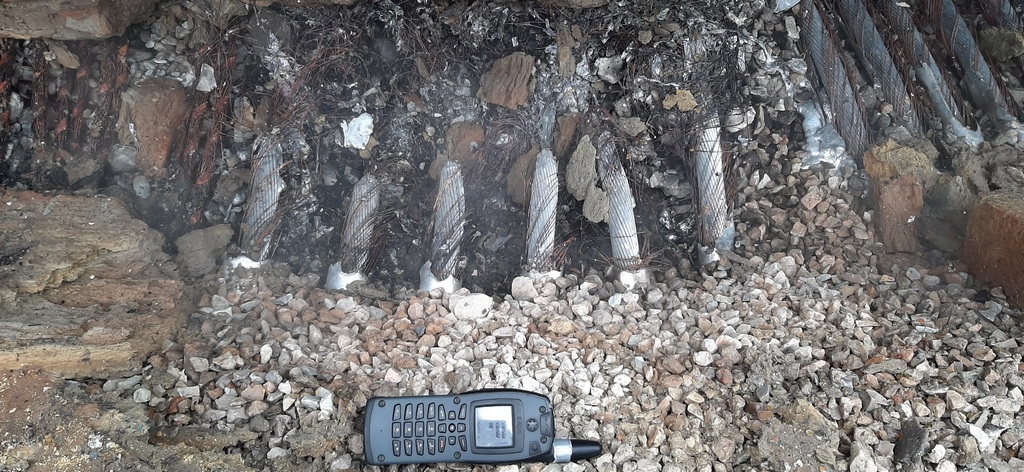

Sündmuspaigas avanenud vaatepilt annab alust arvata, et põleng sai tõenäoliselt alguse kaablikeldris paiknenud keskpingekaablitest. Täpsemad asjaolud selguvad.
Tallinnast transporditakse lähimate tundide jooksul Jõgevale varujaotla, misjärel algavad koheselt taastamistööd. Hetkel aidatakse lisageneraatoritega ettevõtteid, kes osutavad elutähtsat teenust, nagu Jõgeva haigla, Jõgeva veevärk, tanklad jne.
„Praeguse prognoosi kohaselt võivad parandustööd aega võtta kuni ööpäeva ehk 24 tundi. Kõiki mõjupiirkonda jäävaid kliente on SMS-iga personaalselt teavitatud. Elektrilevi teeb kõik endast oleneva, et katkestus kujuneks võimalikult lühikeseks,“ lubas Elektrilevi elutähtsa teenuse juht Jüri Klaassen.
Palume vabandust ebamugavuste eest ning loodame mõistvale suhtumisele. Operatiivset ülevaadet rikete seisust saab vaadata Elektrilevi katkestuste kaardilt.
